雨季来临,石膏腻子施工请注意!!!

2025.06.26浏览量:1052


雨季装修时,石膏腻子的施工尤为关键,如果处理不当,容易出现开裂、起泡、发霉、脱落等问题。以下是雨季施工石膏腻子时需要特别注意的细节:



一、施工前的准备

1. 检查墙面湿度

  使用湿度检测仪,确保墙面含水率10%(可用塑料膜贴墙24小时,无冷凝水方可施工)。

  新砌墙体需彻底干燥(一般雨季需延长至28天以上)。



2. 环境控制

   关闭门窗,避免室外潮湿空气进入,必要时开启除湿机或空调(湿度控制在60%以下)。

   室内温度建议保持在10~30℃之间,避免低温导致腻子难干。



3. 材料选择

   石膏腻子:选择耐水型或防霉腻子(如水泥基腻子),避免普通腻子受潮粉化。

 界面剂:涂刷界面剂,增强基层附着力,防止空鼓。



二、施工中的关键细节

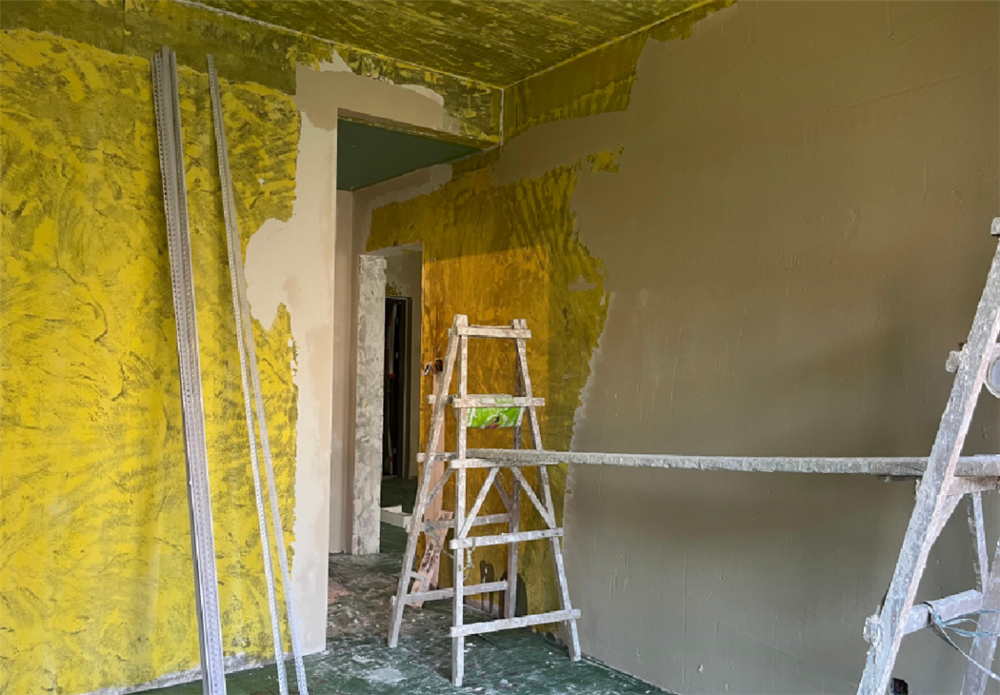

1. 基层处理

   彻底清除墙面浮灰、油渍,裂缝处用嵌缝石膏填补并挂网加固。

   如果墙面有明水或返潮,需用喷灯或热风机局部烘干。



2. 调配腻子

   控制加水量:雨季空气湿度大,腻子可调得稍干一些(按说明书最低水量配比)。

   即调即用:每次调配的量在1小时内用完,避免结块失效。



3. 批刮技巧

  薄刮多遍:每遍厚度不超过2mm,确保完全干透后再刮下一遍(雨季干燥时间可能需延长至48小时以上)。

  避免雨天施工:连续阴雨天气暂停批刮,未干透的腻子遇湿会软化脱落。



4. 特殊部位处理

   阴阳角用铝合金靠尺找直,并粘贴PVC角条防磕碰。

   吊顶接缝处先涂刷防锈漆,再用嵌缝石膏+绷带处理。



三、施工后的养护

1. 干燥控制

   自然阴干,严禁开窗通风或用电扇直吹(会导致表面干裂)。

  可用除湿机辅助干燥,但避免高温烘烤。



2. 打磨时机

   腻子完全干透后(用手摸无潮湿感,颜色均匀)再打磨,否则易粘砂纸。

   雨季建议延长打磨时间至批刮后3~5天。



3. 防霉措施

   打磨后及时清理粉尘,涂刷防霉底漆(如含杀菌剂的封闭底漆)。

   若发现局部霉点,用漂白水擦拭后重新补刮腻子。



四、常见问题及解决

起泡脱皮:铲除问题区域,烘干基层后重新批刮。

开裂:铲除裂缝,挂纤维网再修补。

发黄发霉:用除霉剂处理,并涂刷抗碱底漆。





总结:雨季腻子施工的核心是“基层干燥+薄刮慢干”,宁可延长工期也不要抢工。如果环境湿度过大(如持续降雨湿度>80%),建议暂停施工,待天气好转后再继续。完工后务必做好防潮保护,避免后续乳胶漆施工受影响。
